Консультация № 42 587
№ 42 587
договоры
РЕШЕНО

Заключён договор с Россетями, находится на исполнении, срок на подключение 6 месяцев уже истёк.

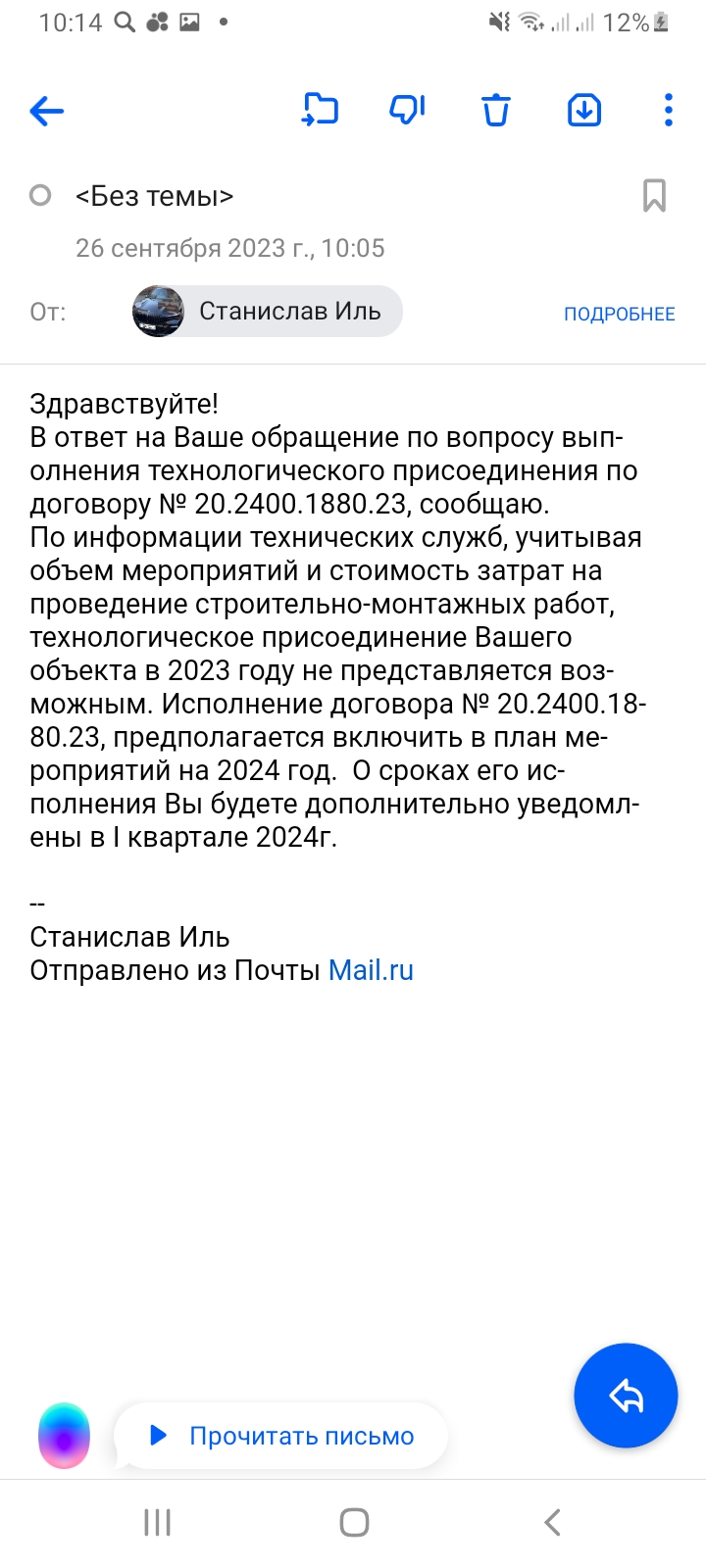

Заключили договор с россетями и оплатили с момента оплаты договор считается заключён срок исполнения истёк 14 сентября. Мы им написали обращение. Что они не выполняют свои обязательства по договору. Они написали нам обычную отписку. Мы вчера написали им ещё одно обращение: строительство дома происходит по соц выплате, молодой специалист из министерства сельского хозяйства. Денежные средства нужно освоить за 12 месяцев, а истекает он в январе. дом в эксплуатацию не ввести и не сдать без электричества. Что делать, куда и что писать? Вместе с тем мы являемся многодетной семьёй. Могу отправить Вам то, что мы им писали в первый и во второй раз.

5 ответов

Здравствуйте.

Чтобы точно и правильно ответить на Ваш вопрос, необходимо изучить условия договора. К сожалению, в своем вопросе Вы не указали, какой договор заключили с Россетями. Поэтому, отвечая на Ваш вопрос я предполагаю что был заключен договор технологического присоединения.

Так как Россети являются монополистом, возникшая ситуация должна рассматриваться с точки зрения антимонопольного законодательства.

Президиумом Федеральной антимонопольной службы России были даны разъяснения N 7, утвержденные протоколом Президиума ФАС России от 30.11.2016 N 15, которые определяют порядок применения Федерального закона от 26.07.2006 N 135-ФЗ "О защите конкуренции" с учетом Правил технологического присоединения, Правил недискриминационного доступа, Правил подключения и законодательства о теплоснабжении, критерии применения статей 9.21 и 14.31 КоАП РФ, а также основания выдачи представлений об устранении причин и условий, способствовавших совершению административного правонарушения. Согласно указанным разъяснениям при поступлении в антимонопольный орган заявления о нарушении антимонопольного законодательства, подготовленного в соответствии со статьей 44 Закона о защите конкуренции, но содержащего данные, указывающие на наличие события административного правонарушения, ответственность за совершение которого предусмотрена статьей 9.21 КоАП РФ, данное обращение подлежит квалификации в соответствии с пунктом 3 части 1 статьи 28.1 КоАП РФ как заявление, содержащее данные, указывающие на наличие события административного правонарушения.

 Частью 1 статьи 9.21 КоАП РФ установлена ответственность за нарушение субъектом естественной монополии правил (порядка обеспечения) недискриминационного доступа или установленного порядка подключения (технологического присоединения) к магистральным нефтепроводам и (или) магистральным нефтепродуктопроводам, электрическим сетям, тепловым сетям, газораспределительным сетям или централизованным системам горячего водоснабжения, холодного водоснабжения и водоотведения, либо нарушение собственником или иным законным владельцем объекта электросетевого хозяйства правил недискриминационного доступа к услугам по передаче электрической энергии, либо препятствование собственником или иным законным владельцем водопроводных и (или) канализационных сетей транспортировке воды по их водопроводным сетям и (или) транспортировке сточных вод по их канализационным сетям влечет наложение административного штрафа на должностных лиц в размере от десяти тысяч до сорока тысяч рублей; на юридических лиц - от ста тысяч до пятисот тысяч рублей.

Согласно части 1 статьи 23.48 КоАП РФ Федеральный антимонопольный орган, его территориальные органы рассматривают дела об административных правонарушениях, в том числе предусмотренные статьей 9.21 КоАП РФ.

Согласно абзацу 1 части 1 статьи 26 Федерального закона от 26.03.2003 N 35-ФЗ "Об электроэнергетике", технологическое присоединение к объектам электросетевого хозяйства энергопринимающих устройств потребителей электрической энергии, объектов по производству электрической энергии, а также объектов электросетевого хозяйства, принадлежащих сетевым организациям и иным лицам (далее также - технологическое присоединение), осуществляется в порядке, установленном Правительством Российской Федерации, и носит однократный характер.

В силу абзаца 4 части 1 указанной статьи, технологическое присоединение осуществляется на основании договора об осуществлении технологического присоединения к объектам электросетевого хозяйства, заключаемого между сетевой организацией и обратившимся к ней лицом. Указанный договор является публичным.

Как установлено абзацем 5 части 1 статьи 26 Закона об электроэнергетике, технологическое присоединение осуществляется в сроки, определяемые в порядке, установленном Правительством Российской Федерации или уполномоченным им федеральным органом исполнительной власти.

Возникшие между Вами и Россетями прнавоотношения регламентируются Правилами утвержденными Постановление Правительства РФ от 27.12.2004 N 861

Согласно абзацу 1 пункта 3 Правил, сетевая организация обязана выполнить в отношении любого обратившегося к ней лица мероприятия по технологическому присоединению при условии соблюдения им Правил и наличии технической возможности технологического присоединения.

Пунктом 7 Правил предусмотрена процедура технологического присоединения.

Соблюдение установленного Правилами технологического применения порядка и сроков рассмотрения заявок вне зависимости от результата принятия решения призваны обеспечить стабильность положения потребителя (заявителя) как более слабой и зависимой стороны в рассматриваемых правоотношениях.

Исполняя обязанность по технологическому присоединению энергопринимающих устройств заявителей к электрическим сетям, порядок исполнения которой предусмотрен императивными нормами публичного права, сетевая организация, как профессиональный участник рынка, берет на себя и все риски ее исполнения исходя из статуса сторон, а также с учетом того, что такие риски являются неотъемлемо сопутствующими коммерческой деятельности сетевой организации в силу части 1 статьи 2 Гражданского кодекса Российской Федерации.

На основании изложенного, Вам следует обраться в региональное управление Федеральной антимонопольной службы России с заявлением о нарушении Россетями антимонопольного законодательства и о привлечении в административной ответственности.



Здравствуйте!

Добавлю, заказчик вправе потребовать взыскания предусмотренной договором неустойки (пп."в" п.16 Правил, утв. Постановлением Правительства РФ от 27.12.2004 №861).

При нарушении срока осуществления мероприятий по технологическому присоединению, предусмотренного договором, сторона обязана уплатить другой стороне договора неустойку, равную 0,25 процента общего размера платы за технологическое присоединение за каждый день просрочки, при этом совокупный размер такой неустойки при нарушении срока осуществления мероприятий по технологическому присоединению заявителем не может превышать размер неустойки, определенный в предусмотренном настоящим абзацем порядке, за год просрочки.

В договоре что-то написано про неустойку?

Вы указывали в претензиях об уплате неустойки?

Кроме того, понуждение стороны к исполнению обязательств по договору возможно в судебном порядке.

То есть вы можете обратиться с жалобой в УФАС субъекта РФ или в суд.

Здравствуйте. Виктория. Вы уже не в первый раз нам помогоете и выше ответивший на наше вам письмо о помощи. Вадим

Здравствуйте. Виктория. Вы уже не в первый раз нам помогоете и выше ответивший на наше вам письмо о помощи. Вадим. Вообщем Да в договоре указана неустойка в размере 0.25 от суммы за каждый день. Не млгу вам сюда прикрепить файл договора в пдф

О не устойки не указывал. Но о том что мы будем подавать в суд и другие надзорные органы писали
